《云南經濟日?qǐng)?bào)》采訪報道集團香麗高速項目推進情況
時間:2017-06-22 09:24 瀏覽量:4554 次
字體
    2017年6月14日,《云南經濟日?qǐng)?bào)》到云南建投香麗高速公路項目現場采訪報道香麗高速項目推進情況。

原文如下:

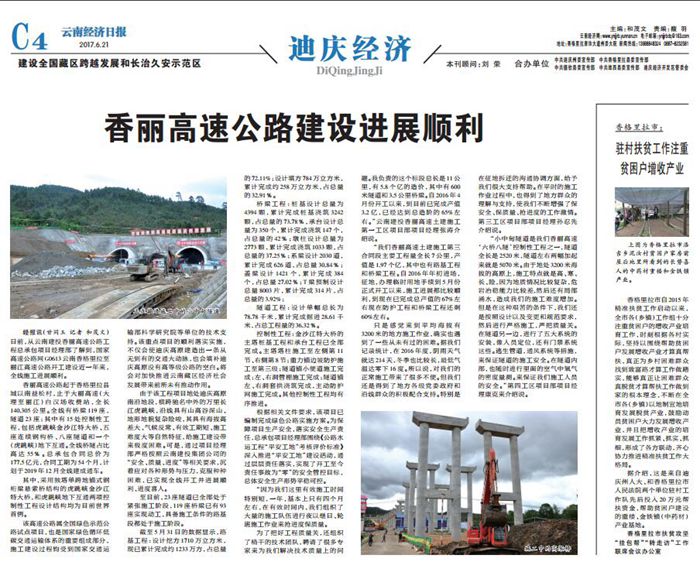

    經報訊(甘同玉 記者 和茂文)日前,從云南建投香麗高速公路工程總承包項目經理部了解到,國家高速公路網G0613云南香格里拉至麗江高速公路開工建設近一年來,全線施工進展順利。
   香麗高速公路起于香格里拉縣城以南益松村,止于大麗高速(大理至麗江)白漢場收費站,全長140.305公里。全線有橋梁119座,隧道23座;其中有15處控制性工程,包括虎跳峽金沙江特大橋、五座連續鋼構橋、八座隧道和一個(虎跳峽)地下互通。全線橋隧占比高達55%。總承包合同總價為177.5億元,合同工期為54個月,計劃于2019年12月全線建成通車。
    其中,采用獨塔單跨地錨式鋼桁梁懸索橋結構的虎跳峽金沙江特大橋,和虎跳峽地下互通兩項控制性工程設計結構均為目前世界首例。
    該高速公路屬全國綠色示范公路試點項目,也是國家綠色循環低碳交通運輸體系的重要組成部分,施工建設過程鈞受到國家交通運輸部科學研究院等單位的技術支持。該重點項目的順利落實實施,不僅會使迪慶高原建造出一條從無到有的交通大動脈,也會填補迪慶高原沒有高等級公路的空白。將會對加快推進云南藏區經濟社會發展帶來前所未有推動作用。
    由于該工程項目地處迪慶高原南沿地段,橫跨馳名中外的萬里長江虎跳峽,沿線具有山高谷深山、地形地貌復雜險峻,其具有海拔高差大、氣候反常、有效工期短、施工難度大等自然特征,給施工建設帶來極度困難。可是,通過項目經理部嚴格按照云南建投集團公司的“安全、質量、進度”等相關要求,沉著應對各種形勢與壓力,克服種種困難,已實現全線開工并進展順利、進度喜人。
    至目前,23座隧道已全部處于緊張施工階段,119座橋梁已有93座實現動工,具備施工條件的路基段都處于施工階段。
    截至5月31日的數據顯示,路基工程:設計挖方1710萬立方米,現已累計完成約1233萬方,占總量的72.11%;設計填方784萬立方米,累計完成約258萬立方米,占總量的32.91%。
    橋梁工程:樁基設計總量為4394顆,累計完成樁基澆筑3242顆,占總量的73.78%,承臺設計總量為350個,累計完成澆筑147個,占總量的42%;墩柱設計總量為2773顆,累計完成澆筑1033顆,占總量的37.25%;系梁設計2030道,累計完成626道,占總量30.84%;蓋梁設計1421個,累計完成384個,占總量27.02%;T梁預制設計總量8003片,累計完成314片,占總量的3.92%;
    隧道工程:設計單幅總長為78.78千米,累計完成掘進28.61千米,占總工程量的36.32%。
    控制性工程:金沙江特大橋的主塔樁基工程和承臺工程已全部完成。主塔塔柱施工至左側第11節、右側第8節;重力錨邊坡防護施工至第三級;隧道錨小便道施工完成;左、右洞管棚施工完成;隧道錨左、右洞套拱澆筑完成,主動防護網施工完成。其他控制性工程均有序推進。
    根據相關文件要求,該項目已編制完成綠色公路實施方案。為保障項目生產安全,落實安全生產責任,總承包項目經理部圍繞《公路水運工程“平安工地”考核評價標準》深入推進“平安工地”建設活動,通過層層責任落實,實現了開工至今責任事故為“零”的安全管控目標,總體安全生產形勢平穩可控。
   “因?yàn)槲覀冞@里有效施工時間特別短,一年,基本上只有四個月左右,在有效時間內,我們組織了大量的施工隊伍進行夜以繼日、輪班施工作業來搶進度保質量。
    為了把好工程質量關,還組織了精干的技術團隊,聘請了很多專家來為我們解決技術質量上的問題。我負責的這個標段總長是11公里,有5.8個億的造價,其中有600米隧道和3.5公里橋梁。自2016年4月份開工以來,到目前已完成產值3.2億,已經達到總造階的65%左右。”云南建投香麗高速土建施工第一工區項目部項目經理張濤介紹說。
    “我們香麗高速土建施工第三合同段主要工程量全長7公里,產值是1.97個億,其中也有路基工程和橋梁工程。自2016年年初進場,征地,辦理臨時用地手續到5月份正式開工以來,施工進展都比較順利,到現在已完成總產值的67%左右現在防護工程和橋梁工程還剩60%左右。
   只是感覺來到平均海拔有3200米的地方施工作業,確實也遇到了一些從未有過的困難。據我們記錄統計,在2016年度,陰雨天氣就達214天,冬季也比較長,最低氣溫達零下16度。所以說,對我們的正常施工帶來了很多不便。但我們還是得到了地方各級黨委政府和沿線群眾的積極配合支持。特別是在征地拆遷的溝通協調方面,給予我們很大支持幫助。在平時的施工作業過程中,也得到了地方群眾的理解與支持,使我們不斷增強了保安全、保質量、搶進度的工作激情。第三工區項目部項目經理孫忍先介紹說。
    “小中甸隧道是我們香麗高速‘六橋八隧’控制性工程之一,隧道全長是2520米,隧道左右兩幅加起來就是5070米。由于地處3200米海拔的高原上,施工特點就是高、寒、長、險,因?yàn)榈刭|(zhì)情況比較復雜,危巖治穩能力比較差,然后還有局部涌水,造成我們的施工難度增加。但是在這種艱苦的條件下,我們還是按照設計以及變更和規范要求,然后進行嚴格施工,嚴把質量關。在隧道另一邊,進行了五大系統的安裝,像人員定位,還有門禁系統這些。逃生管道,通風系統等措施,來保證隧道的施工安全。在隧道內部,也隨時進行里面的空氣中氧氣的密度量測。來保證我們施工人員的安全。”第四工區項目部項目經理康克來介紹說。
